一、烟囱拆除的施工方法
1、施工人员进现场首先将登高的爬梯逐个检查,发现松动或锈蚀严重的要及时加固。因人员上下、垂直运输及安全保险均要利用原烟囱留置的外爬梯,以确保安全。上下烟囱的所有人员必须佩带安全带,在中途休息时将安全带扣于爬梯或休息平台、作业平台。
2、本工程拆除采用有脚手架悬挂作业方法进行拆除施工。
3、安装滑轮组吊运工具、物料。滑轮组具体安装程序:
操作工带棕绳、一个滑轮组沿爬梯登上烟囱顶部→将滑轮组固定于爬梯上→棕绳穿过滑轮组放到地面→安装完成→吊运工具、物料。
4、施工操作人员在身系安全带的前提下施工,并做到双保险:一是背带式安全带,二是腰扎安全绳。首先操作人员将Φ20的安全绳一端系牢在爬梯上(每人系一个爬梯,其安全绳的长度为拆至当前烟囱周长的一半)、一端系牢在腰部,然后在操作平台面沿烟囱外一周箍一条Φ18的钢丝绳并用紧线器收紧(钢丝绳与烟囱壁之间有适量松度,收口用3个马鞍口),操作人员再将背带式安全带扣环扣于钢丝绳上。操作人员完成双保险工作后即可以进行悬挑操作平台安装工作和烟囱拆除施工。
5、悬挂操作平台安装程序:施工要点:
(5)经安全员检查无误后即可站在悬挑操作平台上进行拆除施工,用50×250×1500规格的木板在三角支架上铺满,用绳索固定,悬挂支架的外部安装栏杆,并悬挂安全网,施工人员在此搭设的悬挂平台上进行施工。

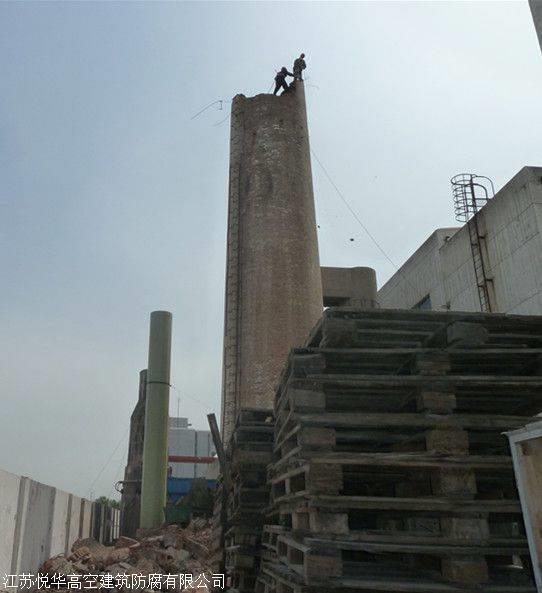

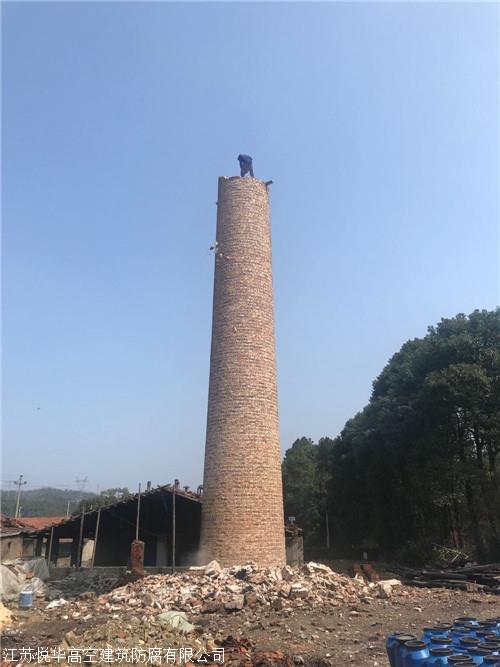

6、拆除作业时保险绳应系在爬梯拆除段的底端,同时应注意拆除时的废砖渣不能冲击保险绳。9、筒身拆除自顶部向下逐层拆除,用电镐打开一个U型缺口,用钢筋剪刀剪开环筋、竖筋,用手锤该成小块,再沿烟囱内壁往下扔。
10、施工人员在拆除完上面1.2米范围内的烟囱后,在安全带双保险的情况下降操作平台往下重新搭设在下一道包箍上。操作平台下移施工:先将备用的一道包箍向下移约1.5米,然后再爬梯两侧先安放两个周转用的三角支架,在两支架上铺满木板后,再往两侧逐个安放三角支架和木板,*安装防护栏。下一操作平台搭设好经检查确认安全后再进行下一段烟囱的拆除工作,以此类推往下拆除砖烟囱。
11、包箍接口螺栓要求:为防止螺栓使用疲劳,每个螺栓周转两次(即使用了两层平台)后必须进行更换新的螺栓。2、▽60米至▽30米,平均每天拆3米,工期为10天。
3、▽30米至▽0.00米,平均每天拆2米,工期为15天。
4、拆除信息平台、平行烟道等,工期为7天。
5、拆除脚手架、现场垃圾清运及场地清理平整,工期为5天。
三、烟囱拆除施工前安全措施
1、操作人员安全施工条件
(1)施工前必须对每个施工人员进行一次体格检查,并为每个施工人员购买意外伤害保险。
(2)接受管理人员现场安全教育和安全方案的交底,熟知现场环境,明确安全要点,充分了解操作程序和高处作业规程。
(3)请厂方安全部门对施工人员进行安全教育,学厂纪厂规,严格遵守厂方的各项安全制度。
(4)施工人员必须持安监局或建设行政主管部门颁发的特种高处操作证。
2、施工用品及施工设备的安全事项
(1)高空作业所用的棕绳、钢丝绳选用的规格分别不低于Φ18和Φ12,必须有产品合格证,使用前应做详细检查,不能有断股或腐蚀等现象,并应做冲击力试验。
(2)悬挂滑轮在使用前,应进行检查和测试,禁止使用不符合要求的滑轮。
(3)操作平台移动时必须外加保险点,即保险包箍,悬挑平台的载重不得过1T。
(4)施工机械必须设防突然下滑措施,应有专人操作。
