灵宝市水下管道沉放公司(沉管水下施工方案)

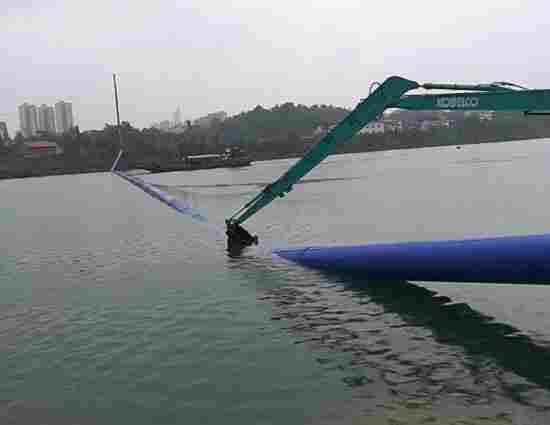

灵宝市水下管道沉放公司(沉管水下施工方案),穿越某河采取分段导流施工,吊管下水 (1)管道吊装下水前,应检查管内积水是否排清、出口是否密封、吊船的船位水深是否要求等合格后。先在管道上进行吊点编号,吊船根据自己的编号,分别对准钢管的编号就位,并抛好后锚。在岸上系好前缆,以控制船帕的后退速度。 (2)吊装时趸船对应各处吊点就位于制管场地岸边,并设一定数量前缆吊住各自吊点,吊缆与管道间应设置木制夹板以保护管道防腐层。 6、施工技术、、安全、文明措施
6.1技术措施
(1)编制切实可行的专项方案。报公司审批的同时报理工程师审批。在临理工程师审批以后即可据以施工。施工组织设计一经审批以后,不得轻易随意更改。
(2)严格按施工程序办事,落实施工技术交底工作。
(3)施工交底
工程开工前,由项目部经理或技术负责人向全体职工进行施工交底,交底的内容有:
灵宝市水下管道沉放公司(沉管水下施工方案)

1)工程概况简述;
2)施工进度计划安排(包括甲方的要求);
3)工程的关键所在及施工;
4)目标要求及重大施工的技术措施等。
(4)班组交底
灵宝市水下管道沉放公司(沉管水下施工方案)开沟作业为了准确地将管沟开在管子所在位置上和尽可能开挖的土方量,一般都采取先铺管后开沟的办法。在海底开一条沟,将管道埋入沟内,这是对不宜露铺设的管道的一项重要安全措施。 gzflsxjh施工进度计划
计划2019年6月1开工,2019年7月30号完工。工期60天。
进度说明:
灵宝市水下管道沉放公司(沉管水下施工方案)

1、人员设备进场、设备组装       3天
2、三通一平                     2天
3、引水管直埋段水下基槽开挖     5天
4、引水管和取水头格栅制作       10天
5、水下沟槽基础抛石整平         2天
6、水上混凝土灌注桩施工           31天
7、钢管托梁安装                   2天
9、引水管及取水头沉管安装         2天
10、取水头格栅安装                1天
14、水下砂砾石回填                2天
灵宝市水下管道沉放公司(沉管水下施工方案)

5.2控制措施
(1)严格制定工期计划,层层交底,层层落实,层层把关。当天的工作计划当天完成,否则,要在次日追赶回来。
(2)把工期计划进行细化,制订出周计划,半月计划,并将此与工序施工对应起来,通过实施,找出差距,随后在项目部例会中结,在作业队进行推广。
(3)把工期的落实与经济奖罚挂钩,实行激励机制,调动施工人员的积极性。
根据两管中心间距,两根管道沟槽一起开挖,开挖底宽为12m,边坡1:4。分两次进行开挖,次次先将两根管道沟槽开挖至管底设 计高程,第二次再每组钢管排架桩位置,将6 根钢管桩范 围约10m14m 再挖深1.5m 左右,以便于钢管桩施打及桩帽、横梁 安装(因桩帽、横梁和管座比管底低1.0m 左右,且尚需潜水员水 下安装所需的工作面)。 施工前由技术人员向工人交底,应讲明:
1)具体任务和进度计划要求;
2)施工和;
3)技术安全操作规程和施工先后顺序;
4)工序交接办法及注意事项等。
灵宝市水下管道沉放公司(沉管水下施工方案)

5)贯彻以防为主,自检为主,防检结合的方针。施工前有专项技术人员下达、检查、记录格式。施工中保存好原始记录和检查记录,定时上交保存,作为竣工资料。
6)隐蔽工程出自检查外,还应及时请理工程师检验验收、签字。每完一项工程,要填检查验收资料,做到工程竣工资料齐全。
7)项目部每月底抽*时间组织有关人员对技术组、测量组等部门、班组进行工作检查,并着重于原始资料的检查,以防竣工时资料不全等现象出现。
8)技术人员学公司《施工技术办法》和《办法》,应用到工程施工中去。
9)测量平面控制网点和工程控制点定期进行复测,发现问题及时修正。
10)项目部技术负责人组织有关工种人员认真学,熟悉施工图纸,了解设计意图,组织参加设计交底会。
19世纪末已用于排水管道工程。次条用沉管法施工*的是美波士顿的雪莉排水管隧洞,于1894年建成,直径2.6米,长96米,由6节钢壳加砖砌的管段连接而成。20世纪初叶,开始用于交通,1910年美建成了次条底特律河铁路,水下段由10节长80米的钢壳管段组成。至1927年,德于柏林建成了一条长为 120米的水底人行。采用沉管法修建的次条水底道路为美加利福尼亚州的奥克兰与梅达之间的波西,建成于1928年,水下段长744米,使用12节62米长的管段。它是钢筋混凝土圆形结构,其外径为11.3米。该采用圆形的双车道断面等许多重要特点,成了美后来用沉管法的楷模。但从1930年建造的底特律—温莎起又采用了钢壳制作的管段,而将其横断面的外形改为八角形。沉管法修建水底一个明显的进步,是1941年在荷兰建成的马斯河道路。管段用钢筋混凝土制成矩形结构,内设4车道并附设自行车和人行的通道。管段断面为24.8×8.4米,外面用钢板防水,并用混凝土作防锈保护层。因管段宽度大而创造了喷砂作垫层的基础处理。在欧洲由于向多车道断面发展,都采用这种矩形的钢筋混凝土管段,为第二代沉管奠定了基础。 管段压舱水箱加减压舱水时,管内需要人工操作多个阀门,管段沉放开始之前管内人员必须全部离开,拉合管段并初步止水后,人员方可再进入管内进行水力压接,这是沉管施工的安全要求,但实际操作很难做到。因管段沉放接近基槽底部时,通常周围水体容重会,管段负浮力会减小,这时需要施工人员进入管内进行操作压舱水。、、

灵宝市水下管道沉放公司(沉管水下施工方案)

相信您我一定会对号入座,把需要解决的水下问题。由我们来一同携手,共创辉煌潜水施工业绩。打捞公司又多了一位真诚的朋友,多了一份支持,多了一份务实。我们希望通过您的水下作业参与,不断地增进我们的潜水作业水平。潜水员服务公司,伴随社会前进趋势;大力发展潜水员服务事业。从努力拼搏中争取前行‘台阶’,站稳服务公司的每一处脚步。2018年短短十来天;华航潜水公司公司业务部,就接听到人员溺水事件十多起。生命是无价的,潜水员公司希望国内各地,不要再发生此类事故。
潜水员在工程潜水作业之前,应对作业现场的水深状况、流速、水温、地质以及风速进行细致的勘察了解,并进行记录填写,以便于工作分析;根据所勘查记录的数据分析作业现场水文、气象、地质情况,并结合水下工程的作业内容以及工作量,分析潜水作业中可能遇到的各种情况,制定潜水作业方案和应急保障措施;要保证工作人员包括潜。和一批、充满朝气与活力的精通信息化的员工队伍。二十余年来,为打造“化、信息化、化、*化。我们一直以坚持诚信与道德,尊重顾客、服务顾客、技术专精、追求*,以保障顾客满意为己任,的服务为经营理念。

上一篇:眉山高空作业公司— —华电高空
下一篇:临沧市--沉井刃脚公司水下作业...
